5. Beschleunigung von Projekten und Critical Chain PM

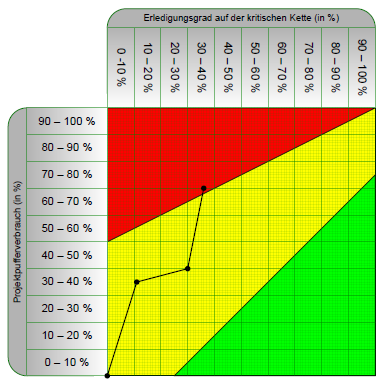

Skizzieren Sie das Status-Verfolgungs-Diagramm im CCPM. Mit welcher Kennzahl werden dabei Einzelprojekte verfolgt?

  • Projektverfolgung durch: Relation zwischen Fortschritt auf der kritischen Kette und dem Verbrauch des Projektpuffers (Pufferindex)
  • Beginnt schon in gelb, damit sich nicht auf Puffer ausgeruht wird
  • Anhand der Geschwindigkeit des Pufferverbrauchs lassen sich Aussagen über die Sicherheit des Projekts treffen
  • Grenzen zwischen Grün/Gelb/Rot sind am Anfang enger als am Ende
